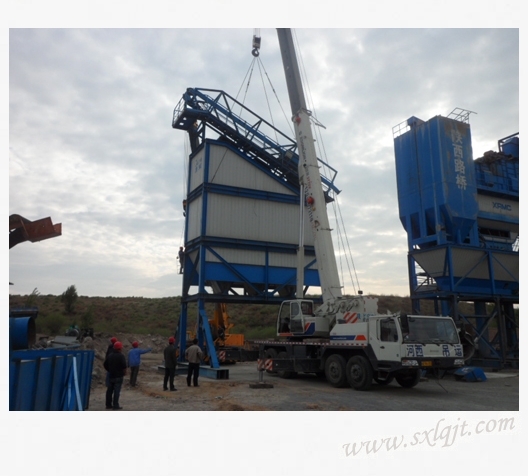

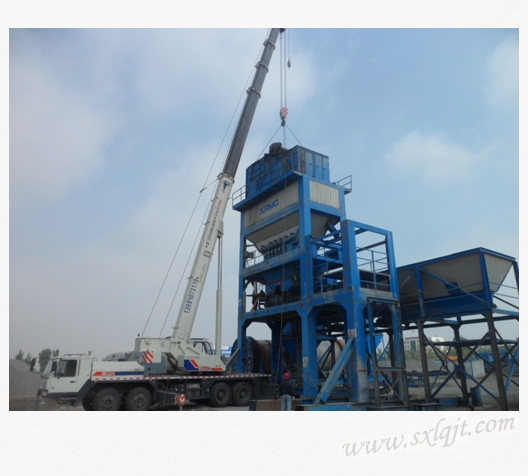

最后是除尘箱上体的装置,上体与除尘箱衔接不是靠螺丝固定,而是通过密封条衔接,首先在除尘箱表表用密封胶将密封条固定,而后将上体对边落上,不能有缝隙,必须得密封好,不能有漏气景象,不然就无法达到除尘成效。
昨上帝楼封顶了,今天能够喘口气了,但丝绝不能泄气,后边的工作还好多,危险性降低了,但技术活增长了。

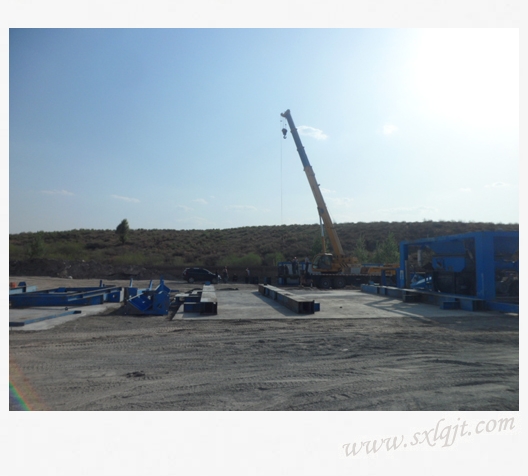

早晨将四个沥青罐和一个柴油罐吊装定位。定位好定,但罐的管路装起来就麻烦了,每一路管口都必须算帐干净,以便管口衔接时密封胶和垫子能很好地衔接,工作运行时不漏油,干这些细活就比力耗时耗力了。
装完沥青罐就能够定位冷料仓了,六个冷料仓提前拼接好,直接固定在预造好的底座上,将冷料仓下方输送带和支架装置到位,冷料仓装置到位就能够用砖来砌上料台,上料台砌好后还需进行混凝土硬化。
还不到十一点,老天变脸了,一瞬间乌云密布,狂风暴雨直奔而来,现场被迫歇工,只能蹬钻停了,下午的功夫算是泡汤了,什么也干不了了。

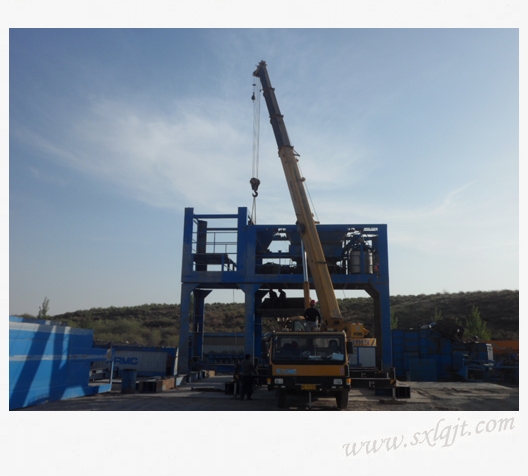

第九天?5月9日?多云

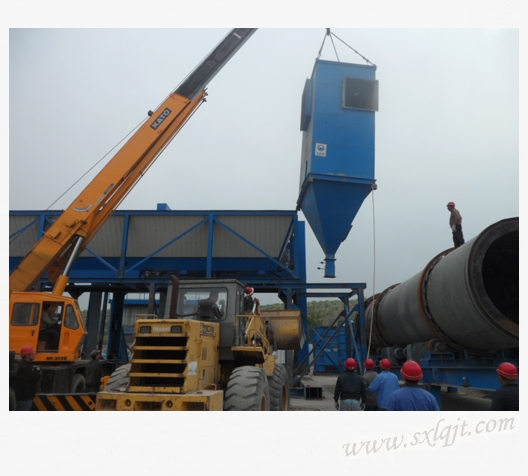

从冷料仓输送出来的冷料要通过输送机送到干燥仓内进行烘干、除尘,怎么进入就必要今天装置的斜皮带输送机了。输送机上方装有烟路,烟路和引风机通过除尘设备达到除尘成效,工作道理我不是很懂,但根基运行道理当该就是这样。
第十天?5月10日?晴

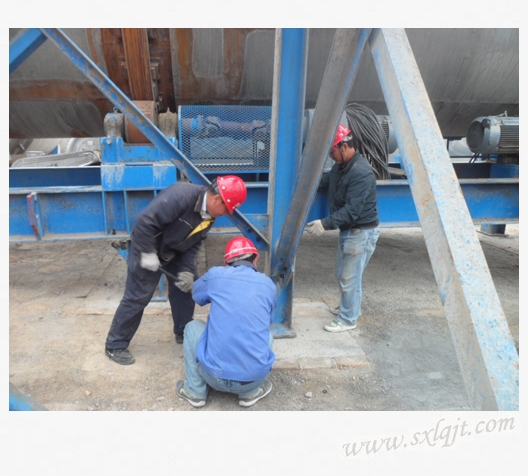

截止今天,拌和楼的全数组件装置到位,蕴含扶梯、管路等各类附件,我的装置日志也就写到这儿了。接下来是电路的衔接,必要专业人员对着电路图一路一路地衔接;拌和楼的每路电路与配电柜的衔接;配电柜与1250千伏变压器的衔接;变压器与高压线路的衔接等,这些工作都在严重地进行中。今天,供电站的工作人员进场架设高压电路,预计两天之内高压线路就能够架好,等拌和楼的电路全数衔接好,就能够调试试拌了。
短短十天,我和参战的工作人员一路,亲历了每一天的工作,看到同事们不辞辛苦、尽心尽责的工作态度,我想说:你们是庆幸的!请记住他们的名字:朱安科、刘雪峰、杨顶峰、牛荣军、米锋、白亚军。
