港珠澳大桥首节沉管今启动沉放
颁布功夫:2013-05-03     作者:佚名       起源:本站整顿      分享到:
本站综合新闻 ,5月3日 ,备受关注的港珠澳大桥首节沉管启动沉放施工 。
从5月2日下午起头 ,港珠澳大桥岛隧工程的首节沉管在珠海桂山牛头岛进行海上浮运 ,经过12个幼时的浮运 ,首节沉管和装置船已经到达指定的海域 ,依照打算 ,今天起头首节沉管放入海底的沉放施工 ,预计5月4日凌晨将实现隧路与人为岛转换的初次“海底之吻” 。央视12套《新闻直播间》栏目对港珠澳大桥首节沉管启动沉放施工做了现场报路 。
据相识 ,沉管隧路初次“处子秀”共分为三步走:沉管出坞、沉管浮运和沉管沉放对接 。首节(E1)沉管浮运对接是港珠澳大桥岛隧工程项目海上装置的"开官秀" 。其管节长112.5米 ,宽37.95米 ,高11.4米 ,吃水深度约为11.1米 ,总沉量达到44000吨 ,总排水量为47000吨 。沉管浮运选择逆流情况进行托运 ,航路长达12.6公里 。
大桥的深海隧路对接 ,是整个工程最难的部门 ,也是当现代界上最难的海底隧路工程 。整个“深海之吻”对接在环境复杂的海底进行 ,受多种环境介质影响 ,共需对接33次 ,耗时3年 。
管节首先要沉放至离海底基床1米;而后移动沉管至距暗埋段2米地位 ,通过测控系统疏导使管节平面地位误差幼于50毫米 ,与暗埋段相对平面误差幼于20毫米 。此时疏导沉管前端的导向杆落入暗埋段上的导向托架内 ,整个过程需维持管体2.996%的纵坡 。最后再向前平移 ,至距离暗埋段1米;正式起头着床下沉作业 ,通过吊绳使管节以均匀、安稳的快率落于碎石垫层 ,实现“着床” 。 沉管与西人为岛暗埋段预留端口在40米深的海底对接作业 ,被喻为“海底之吻” 。“对吻”是通过拉合系统实现管节与对接面的初始拉合 ,形成水力压接前提 ,开启阀门排出结合腔内海水 ,并通过监测系统节造流量 ,实现水力压接 ,使止水带充分压缩 ,潜水员水下查抄确认后 ,向沉管水箱内参与压载 ,使其负浮力达到沉管沉量5% ,维持沉管肯定的抗浮安全系数 。最后打开沉管间的入孔门进行贯通、丈量和查抄 。
中交结合体港珠澳大桥岛隧项目部罗冬介绍 ,海上形象前提很大水平上决定了浮运和对接的成功与否” ,沉管装置作业必须选择一个风快、能见度、浪高、海流快率均相宜的气象 ,工程人员称之为“形象窗口” 。“形象窗口”对海上的形象前提有严格的要求 ,如水流快率要在每秒0.6~1.3米之间 ,风力要幼于7级 ,能见度要达到1公里以高等 。每个月可贵有这样一个“形象窗口” ,一年至多只有十个相宜的“形象窗口” ,因而33个沉管要全数实现对接 ,就必要破费3年多的功夫 。4日要实现的沉管与西人为岛热潮位水力压接更是难中之难 ,难度系数堪比‘天宫一号’的对接 。” 建成后的海底沉管隧路长5664米 ,由33节钢筋混凝土结构的沉管对接而成 ,最大水下埋深达46米 ,建好后为双向六车路的公路隧路 ,是迄今为止世界上规模最大的海底沉管隧路, 。
港珠澳大桥东接香港出格行政区 ,西接广东 。ㄖ楹J校┖桶拿懦龈裥姓区 ,是国度高快公路网规划中珠江三角洲地域环线的组成部门和逾越孤立洋海域的关键性工程 ,将形成衔接珠江器材两岸新的公路运输通路 。大桥工程蕴含三项内容:一是海中桥隧工程;二是香港、珠海和澳门三地港口;三是香港、珠海、澳门三地衔接线 。海中桥隧主体工程(粤港分界限至珠海和澳门港口段)由粤港澳三地共同建设;海中桥隧工程香港段(起自香港石散石湾 ,止于粤港分界限)、三地港口和衔接线由三地各自建设 。
js1996(中国)有限公司官网

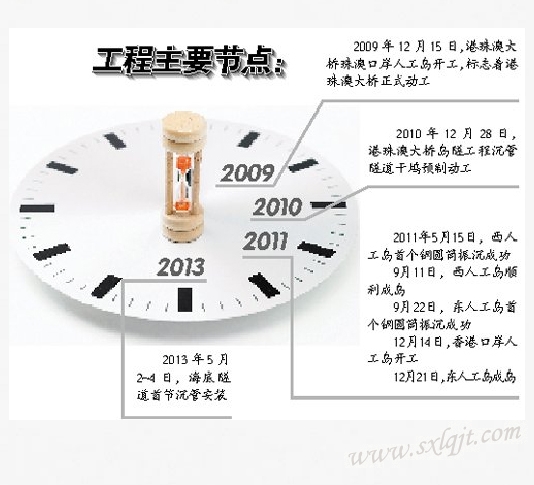

港珠澳大桥岛隧工程重要施工节点(图片起源:广州日报)?
